xcsports作品!这条隧道带你见证项目代建的“速率与激情”
xc sports(中国区)-官方网站 宣布时间:2020-05-01
xc sports(中国区)-官方网站 文章泉源:
xc sports(中国区)-官方网站 阅读次数:

      5月1日上午8时,,,,,在万众期待中,,,,,怀宁路下穿天鹅湖隧道正式通车放行。。。品质好、颜值高,,,,,仅需1分钟便可驱车穿越天鹅湖底,,,,,这条备受瞩目的隧道在历经近14个月的奋战后,,,,,今日终于圆满收官,,,,,xcsports集团所属城投公司的工程代建也随之留下了浓墨重彩的一笔。。。


xc sports(中国区)-官方网站


勇于继承 承接使命责无旁贷

      作为市属国有企业,,,,,xcsports集团一直以服务合肥都会建设生长为己任,,,,,充分验展强盛的投融资能力,,,,,起劲肩负着都会建设领域的投融资职能。。。面临合肥市都会建设使命的日益繁重以及政府工程项目治理实力的缺乏,,,,,xcsports集团坚决摒弃“抓项目建设治理责任大,,,,,压力大,,,,,风险大”的不良头脑,,,,,勇于继承、责无旁贷,,,,,以所属城投公司等为项目建设治理平台,,,,,坚定不移地肩负政府投资项目的代建使命,,,,,并以此积累项目建设履历、提炼要害手艺、作育磨炼专业人才、打造焦点竞争力,,,,,在为合肥都会建设生长孝顺实力的同时也实现自身的转型升级。。。而怀宁路下穿天鹅湖隧道工程正是xcsports集团项目代建的优异起源。。。

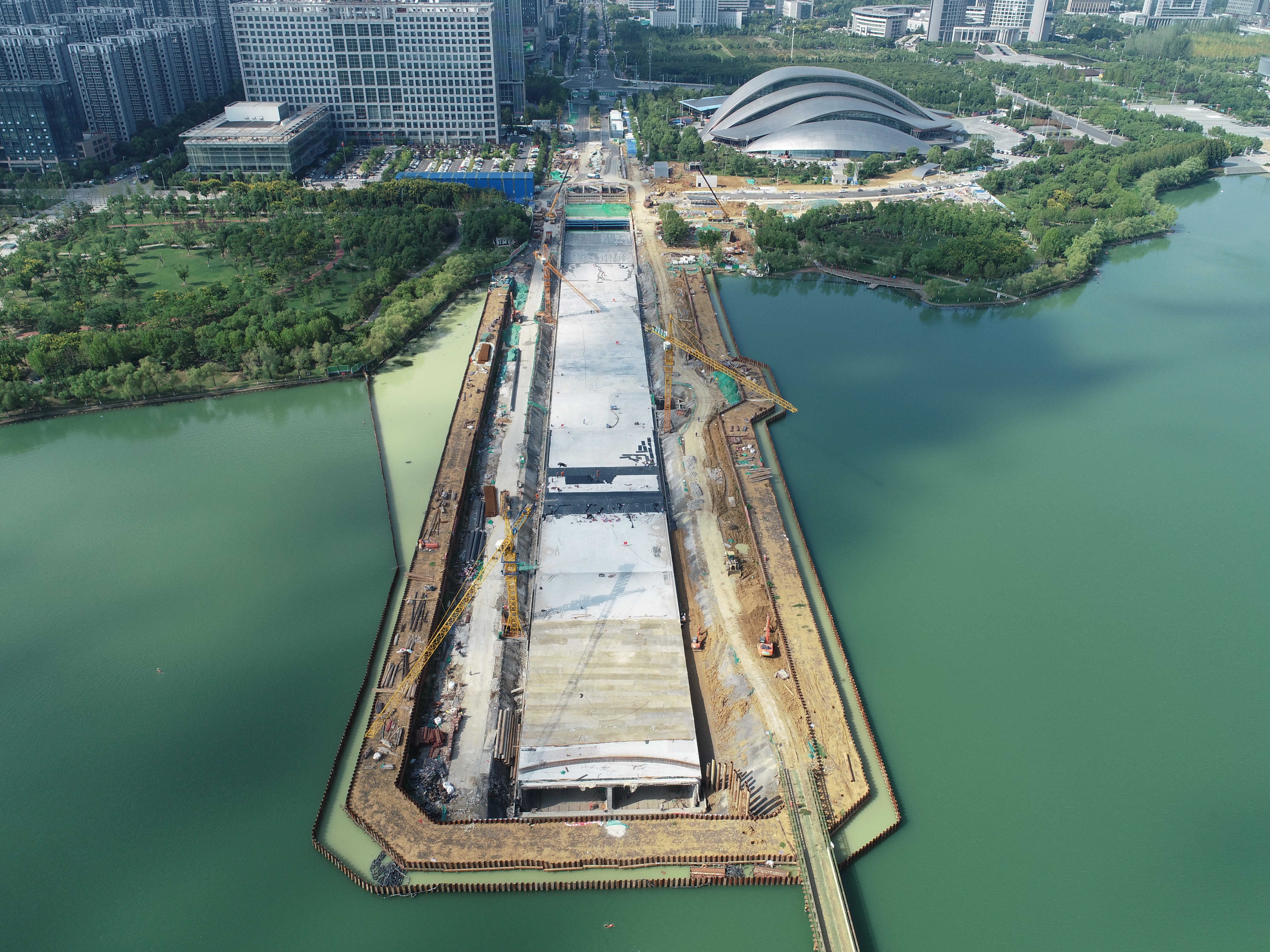

      2018年10月,,,,,怀宁路下穿天鹅湖隧道工程项目明确由xcsports集团所属城投公司代建。。。该工程地处政务区焦点地段,,,,,情形敏感性强,,,,,群众关注度高,,,,,北起南二环,,,,,南至祁蹊径,,,,,全长约959米,,,,,隧道结构为双孔型式,,,,,结构宽度30.4米,,,,,净高4.5米,,,,,造价约3亿元。。。项目的建成通车对完善都会区域路网结构、南北向交通的疏散及利便市民出行均具有主要意义。。。


xc sports(中国区)-官方网站


路景融合 与自然协调共生

      天鹅湖情形优美,,,,,是合肥市的靓丽手刺。。。在工程建设时代,,,,,从设计方案到施工组织,,,,,xcsports集团始终要求城投公司贯彻情形;;だ砟,,,,,多措并举,,,,,确保天鹅湖水体和公园景观基本不受影响,,,,,实现路与景的完善融合,,,,,人与自然的协调统一。。。

      在施工中,,,,,城投公司对古板围堰举行刷新,,,,,接纳3层拉森钢板桩围堰系统、明挖法施工。。。同时开展水土坚持监测事情,,,,,确保各项环保步伐落到实处。。。整个施工时代,,,,,围堰内机械轰鸣,,,,,围堰外绿水碧波,,,,,形成了合肥版的泾渭明确奇景。。。隧道最低点连通岸边排水泵站,,,,,投入运营后,,,,,清洁雨水将经泵站提升排入天鹅湖,,,,,隧道内初期雨水及冲洗废水抽排至都会污水管网系统,,,,,坚决不让一滴污水入湖。。。


xc sports(中国区)-官方网站


      在隧道绿化恢复方面,,,,,城投公司依托现状,,,,,重复研究设计,,,,,北岸连系大剧院站出口广场,,,,,建设天鹅湖景区入口迎宾花海;;南岸连系岸线刷新,,,,,新增三面环水的天鹅湖观景半岛,,,,,实现“融入不抢镜,,,,,增色不乱景”。。。该工程还首次在合肥大建设中将下沉式泵站配电房与地铁冷却塔举行了融合设计,,,,,泵站配电房整体下沉至地面以下,,,,,并用绿化遮蔽,,,,,抵达藏“拙”于无形的效果,,,,,;;ち颂於旌景观空间。。。


精准管控 打造精品工程

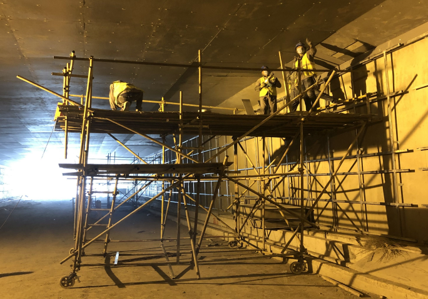

      本工程自怀宁路与桐文路交口降坡,,,,,下穿天鹅湖路,,,,,上穿轨道交通三号线。。。最大的清静风险点是涉轨节点施工,,,,,即怀宁路下穿天鹅湖隧道与地铁3号线区间位于天鹅湖路下方笔直交织的位置。。。涉轨段施工对精度和强度均有较高要求。。。施工前,,,,,城投公司专门体例了涉轨段施工;;し桨,,,,,并经专家及轨道公司评审通过。。。施工中,,,,,严酷凭证方案要求,,,,,分仓、分块、分层施工,,,,,并增强监控量测,,,,,通过全心组织工序衔接、细密检测、多处布点,,,,,最终地铁结构上浮仅3.95mm ,,,,,远小于安评报告的允许值11.5mm,,,,,抵达了清静跨域地铁3号线的目的。。。

      隧道主体结构施工中,,,,,水底隧道的渗漏主要取决于混凝土的自防水,,,,,工程结构断面大,,,,,单次浇筑方量凌驾1000方,,,,,容易爆发缩短裂痕。。。城投公司严酷要求施工单位单独采购骨料和混凝土外加剂,,,,,包管了混凝土的质量,,,,,并通过全心组织交通运输和劳动力设置,,,,,确保了却构的浇筑。。。同时接纳全包防水及多道防水系统,,,,,抵达了市政工程防水的最高标准。。。现在隧道已在水下浸泡半年,,,,,内壁未泛起任何水渍、水痕。。。


高效组织 项目准期完工

      项目时间紧、使命重、清静风险高,,,,,为包管顺遂实验,,,,,城投公司高定位目的、高标准治理、高效化决议,,,,,从清静、环保、质量、投资、进度五个层面,,,,,周全剖析目的,,,,,制订了切实可行的实验方案。。。浚浚浚开工伊始就对各参建单位高标准严要求,,,,,并起劲协调各方关系,,,,,为顺遂实验创立条件。。。施工历程中全心组织、科学安排,,,,,在包管工程质量的条件下,,,,,通过逐日调理、倒排工期、组织进度考评、增添一次性投入等步伐严控施工节点,,,,,并战胜夏日高温多雨、中高考影响土方外运、弃土场饱和等难题,,,,,全力推进工程进度。。。通过高效的组织架构,,,,,扁平化的治理途径,,,,,专业优势的有用施展,,,,,资源的充分使用,,,,,信息的高效转达,,,,,精雕细琢做优质工程、建平安工程,,,,,抵达了项目伊始所期望的高效运转的目的,,,,,项目曾荣获“安徽省修建清静生产标准化树模工地”称呼。。。


xc sports(中国区)-官方网站


      2019年3月8日北段第一基本坑围护桩浇筑,,,,,标记着进入实质性施工阶段。。。9月尾前北侧隧道暗埋段施工完毕,,,,,具备游湖道放行条件,,,,,12月尾所有隧道主体结构施工完毕,,,,,整个工程推进有序。。。而年头突如其来的新冠肺炎疫情,,,,,给稳步推进中的工程带来了严肃的磨练。。。防控事情不可松懈,,,,,复工复产更不可缓慢。。。在xcsports集团的周全安排下,,,,,城投公司严酷落实各项防控步伐,,,,,并起劲准备复工复产,,,,,于2月24日正式复工,,,,,成为合肥市首批复工复产项目之一。。。城投公司快马加鞭、科学治理,,,,,最终完成了按通例无法完成的使命,,,,,于5月1日正式通车,,,,,比原预计日期5月中旬提早半个月。。。


      怀宁路下穿天鹅湖隧道工程接纳全历程代建模式,,,,,充分验展了xcsports集团“专业人干专业事”的优势,,,,,包管了项目建设的科学、规范、高效,,,,,并提升了自身的治理水平,,,,,打造了专业化的团队,,,,,周全提升了项目代建能力,,,,,为xcsports集团拓展市场、延伸营业进而推进转型生长涤讪了坚实基础。。。未来,,,,,xcsports集团将进一步加速项目代建程序,,,,,以此实现更高质量、更有价值的生长。。。
